Kje smo z novim vodovodom
Kot smo že poročali, v občini potekajo obsežna dela obnove in izgradnje primarnega vodovoda, kar sodi med največje naložbe občine sploh. Dela potekajo skladno s potrjenim generalnim terminskim načrtom. Projekt Oskrba s pitno vodo v porečju Ljubljanice, ki bo občanom zagotovil prenovo ter nadgradnjo obstoječega vodovodnega sistema, se je aktivno začel izvajati v marcu in v tem trenutku dela potekajo že na več lokacijah in odsekih.
Vzpostavili smo sistem obveščanja glede trenutnih del, lokacij in cestnih zapor, do katerega lahko dostopate preko občinske spletne stranI, vse informacije pa lahko dobite tudi na dežurni telefonski številki 031 007 483.

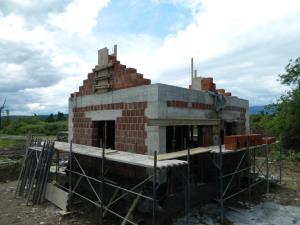

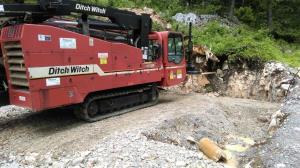

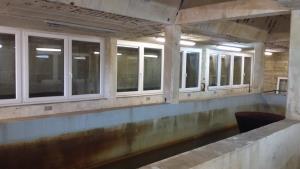

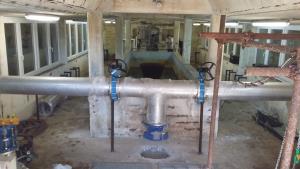

Na objektu vodohrama (VH) Sovič so izvajalci pričeli z deli na prvi prevezavi in montirali okna na vodnih celicah objekta, na regulacijskem objektu (RO) Zalog pa so nadaljevali z izgradnjo do ostrešja. Na vodovodu na relaciji med Malni in PC Mačkovec se trenutno podvrtava hribine od točke 43 do 45 s tehnologijo vodene vrtine HDD, ki ima premer 6,5 in je dolga 103 metre.
V juniju so izvajalci izvedli na trasi med VH Sovič in RO Zalog 1.100 metrov vodovoda, na območju Postojne pa trenutno poteka podvrtavanje na Prečni ulici pri Zdravstvenem domu Franca Ambrožiča Postojna.
Aktualna dela v občini
PC Mačkovec
Trenutno izvajamo izkop za pretočno celico pod obstoječo pretočno celico in urejamo dostopno pot do rezervoarja.
Titova in Reška cesta
Zapora pločnika ob Titovi cesti je še aktualna, po načrtih pa naj bi dela potekala do 30. junija. Velik del pločnika je z robniki in tamponom že pripravljen za asfaltiranje, zato občane naprošamo, da spoštujejo prometno ureditev. Pripravljamo se tudi na podvrtavanje Prečne ulice, kjer bomo z novim vodovodnim sistemom povezali območje zdravstvenega doma in Osnovne šole Antona Globočnika.
Reška cesta
Na Reški cesti so dela v grobem zaključena, v naslednjem obdobju pa bomo nadaljevali z zemeljskimi, gradbenimi in montažnimi deli.
RO Zalog-VH Pivka

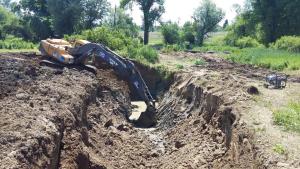

V izvajanju so zemeljska, gradbena ter montažna dela od Zaloga proti Grobiščam. Izvedena sta že približno dva kilometra trase, začeli smo pa tudi že z deli na regulacijskem objektu Zalog.
Korotan
Na izviru Korotan že potekajo gradbeno obrtniška dela, ravno tako se gradi tudi na Malnih, kjer je v gradnji prizidek.
